단계별 가이드: 건설 프로젝트 허가 진행 상황을 추적하는 방법은 무엇일까요?

최근 몇 년 동안 도미니카 공화국 건설 부문에서 가장 중요한 문제 중 하나가 바로 인허가 절차입니다. 인허가는 모든 건설 프로젝트가 시작되기 전에 국가에서 요구하는 일련의 허가, 이의 없음 통지, 승인 등을 포함합니다. 중앙은행 자료에 따르면 건설 산업은 GDP의 약 10%를 차지하고 30만 개 이상의 직간접 일자리를 창출하는 이 나라에서, 개발업체들은 각기 다른 요구 사항과 응답 시간을 가진 수많은 기관이 얽혀 있는 파편화된 시스템을 비판하고 있습니다.

이 수치들은 문제의 심각성을 보여줍니다. 에스트렐라 그룹의 회장이자 사업가인 마누엘 에스트렐라는 마드리드 관광 박람회에서 마드리드에서 프로젝트를 개발하려면 16개 기관에서 발급하는 최대 131개의 허가가 필요할 수 있다고 밝혔습니다. 검토 결과, 중복되는 허가와 법적 근거가 없는 요구 사항을 제거하여 필요한 허가 건수는 39건으로 줄었습니다. 부동산 업계 주요 인사들은 하나의 프로젝트에 여러 기관이 관여하는 것이 사업 진행을 지연시키고 투자를 보다 유연한 시장으로 돌리게 한다고 지적했습니다. 또한 같은 업계의 다른 사업가들은 여러 기관에 허가를 요청하는 과정에서 출장과 서류 중복이 발생하고, 응답 시간도 일관성이 없다고 언급했습니다.

이러한 상황에 직면하여 주택·생활·건축부(MIVHED)는 투명성 강화, 디지털 파일 추적, 표준화된 기술 기준을 통해 승인 절차의 불확실성을 줄이는 것을 목표로 하는 개혁을 시행했습니다. MIVHED Intelligence는 사용자가 국가에 등록된 건축 허가 현황은 물론, 기타 기관(지자체, 환경천연자원부(MIMARENA), 산업통상중소기업부(MICM), 민방위, 소방서, 보건소 등)에서 발급하는 모든 허가 및 이의 없음 증명서 현황을 한 곳에서 확인할 수 있는 데이터 플랫폼입니다. 이전에는 건물주나 개발자가 프로젝트 진행 상황을 확인하기 위해 각 기관에 개별적으로 연락해야 했지만, 이제는 이러한 정보가 중앙 집중화되어 매월 25일에 업데이트됩니다.

이 도구를 제대로 활용하는 방법을 아는 것은 중요합니다. 플랫폼 자체에 따르면, 프로젝트의 진행 기간과 참여 기관의 수가 라이선스 발급을 지연시키는 주요 요인이기 때문입니다. 종속성이 5개 이상인 프로젝트는 담당자가 적극적으로 모니터링하지 않으면 라이선스 발급에 수백 일이 걸릴 수 있습니다.

이 가이드를 마치면 프로젝트의 실제 상태를 파악하고, 보류 중인 기술 평가를 이해하고, 해당 프로세스를 담당하는 기관을 찾고, 필터와 전체 신청 표를 사용하여 월별 진행 상황을 확인할 수 있게 됩니다.

1. MIVHED Intelligence란 무엇이며 어떤 정보를 제공합니까?

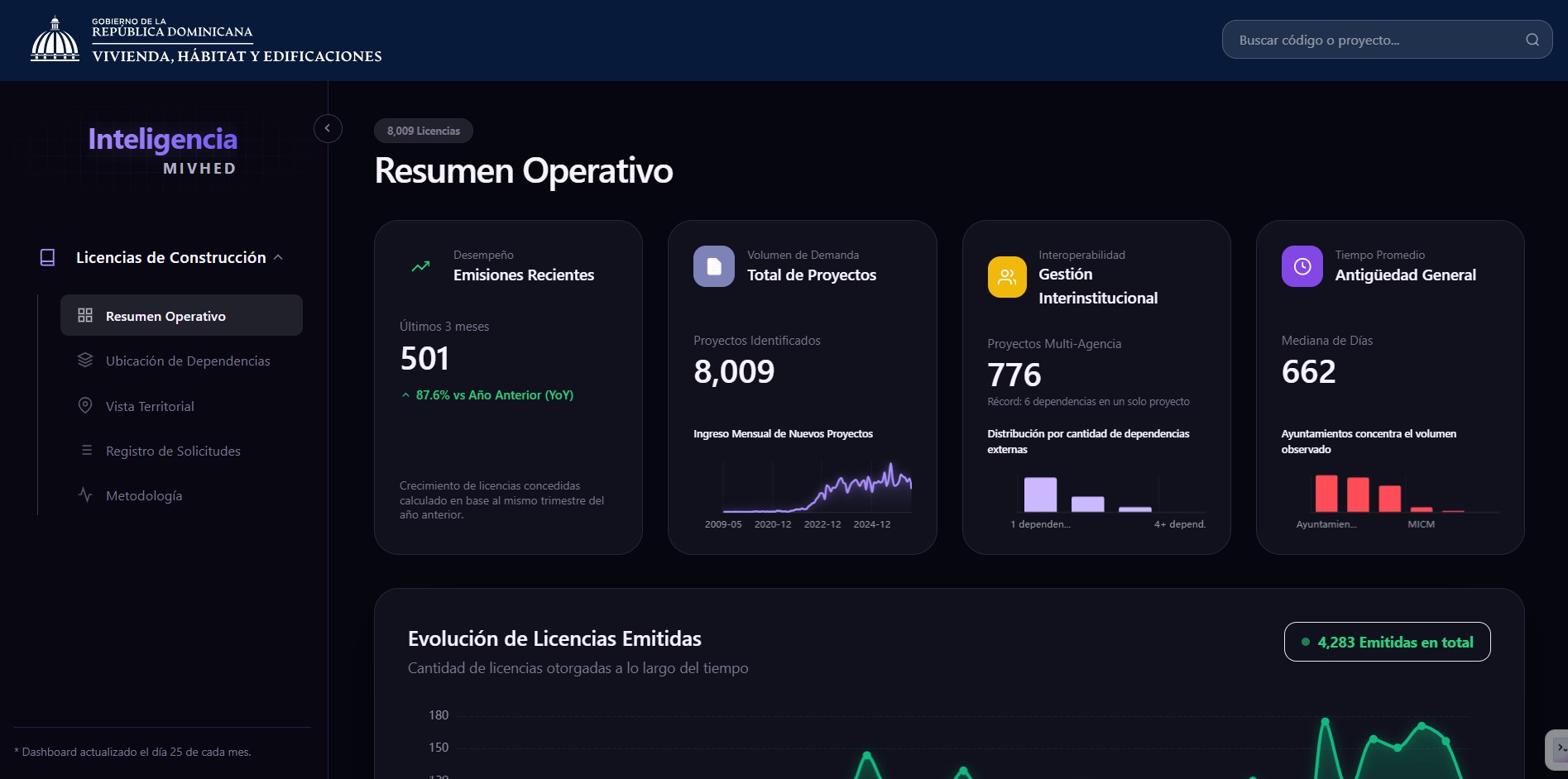

플랫폼 에 접속하면 가장 먼저 운영 요약 화면이 나타납니다. 이 화면에는 전체 허가 시스템에 대한 일반적인 지표가 표시됩니다. 예를 들어, 총 프로젝트 수, 둘 이상의 기관과의 협업이 필요한 프로젝트 수, 절차별 평균 처리 시간 등을 확인할 수 있습니다.

작동 개요: 일반 건축 허가 표시기가 있는 메인 패널.

이 정보를 어떻게 활용해야 할까요? 특정 프로젝트를 검색하기 전에 이 대시보드를 일반적인 지표로 사용하세요. 현재와 같이 평균 처리 기간이 600~700일 정도라면, 프로젝트가 몇 달 동안 열려 있더라도 걱정할 필요는 없습니다. 하지만 아무런 활동 없이 평균 처리 기간을 초과한다면 주의해야 합니다.

2. 발급된 면허증의 변화 추이를 읽는 방법

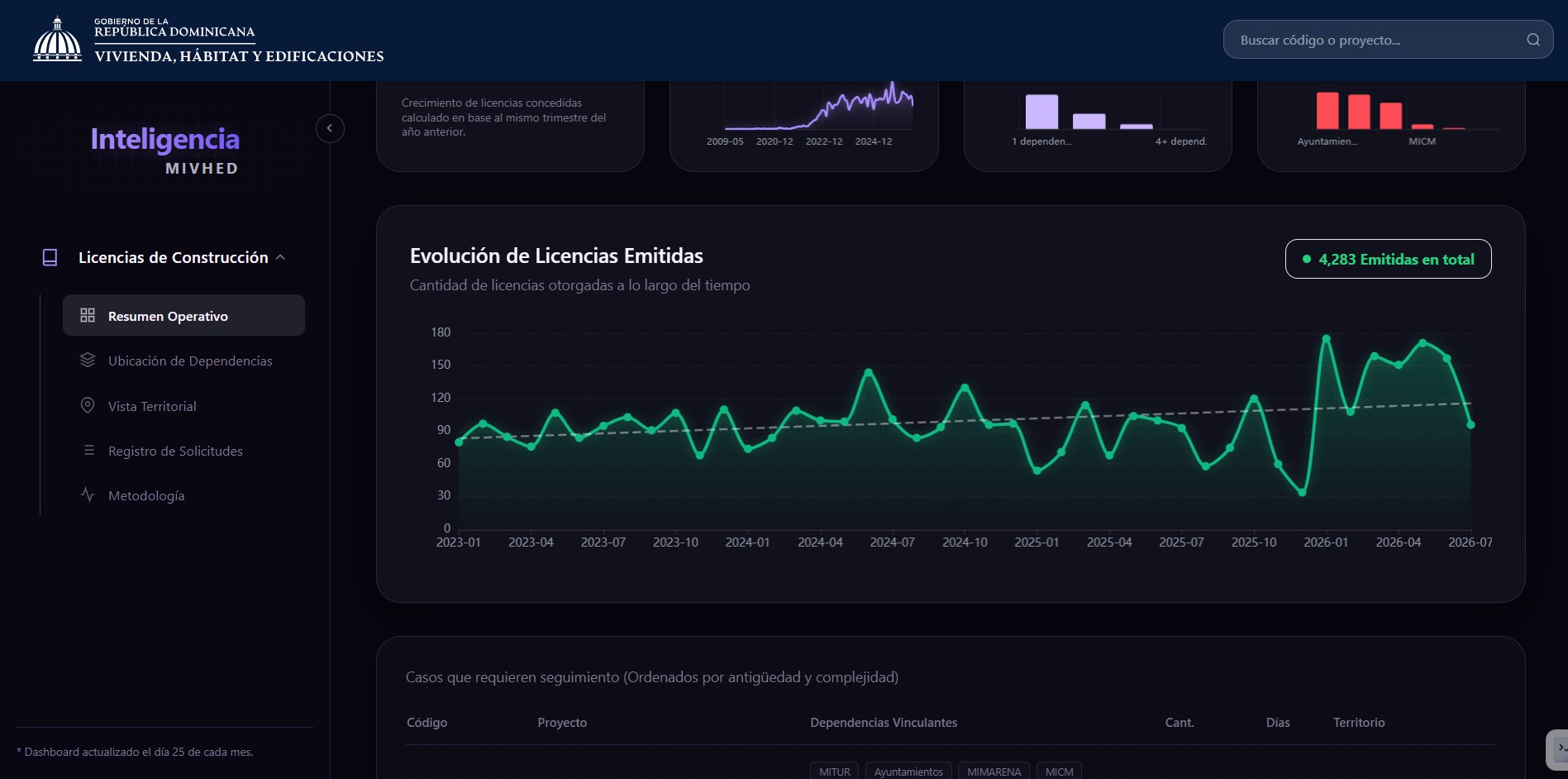

요약 정보 아래에는 2023년 이후 월별로 발급된 라이선스 수를 보여주는 '발급 라이선스 추이' 차트가 있습니다. 차트의 각 지점에 마우스 커서를 올리면 해당 월과 그 기간에 발급된 라이선스 수를 확인할 수 있습니다.

이 차트를 통해 월별 발급된 면허증 수와 전반적인 추세를 확인할 수 있습니다.

프로젝트 진행 상황이 월평균 배출량 기준치보다 오래 지연되고 있다면, 담당 기관에 공식적으로 서면으로 진행 상황을 문의해야 할 시점입니다.

3. 모니터링이 필요한 프로젝트를 식별하는 방법

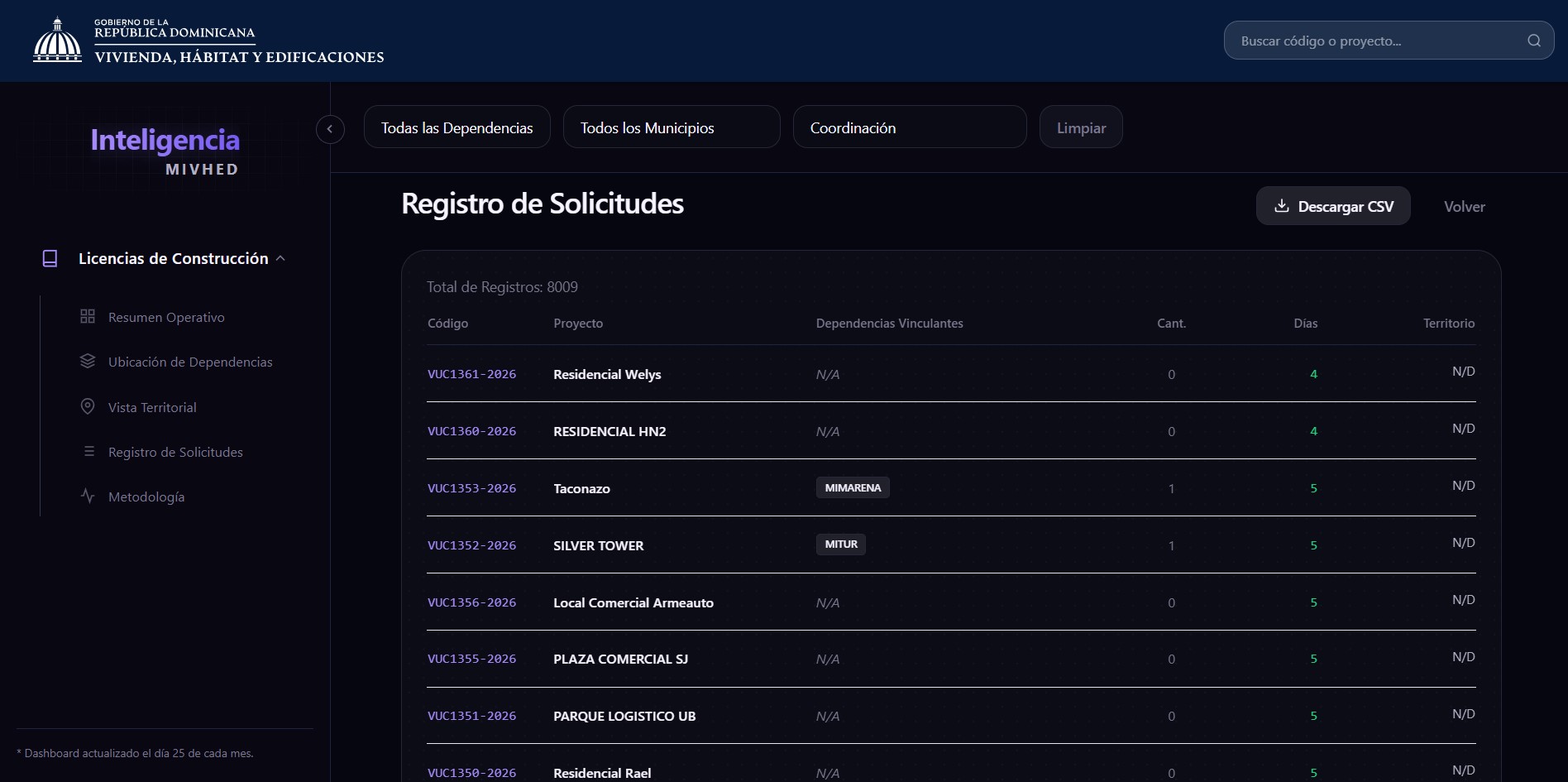

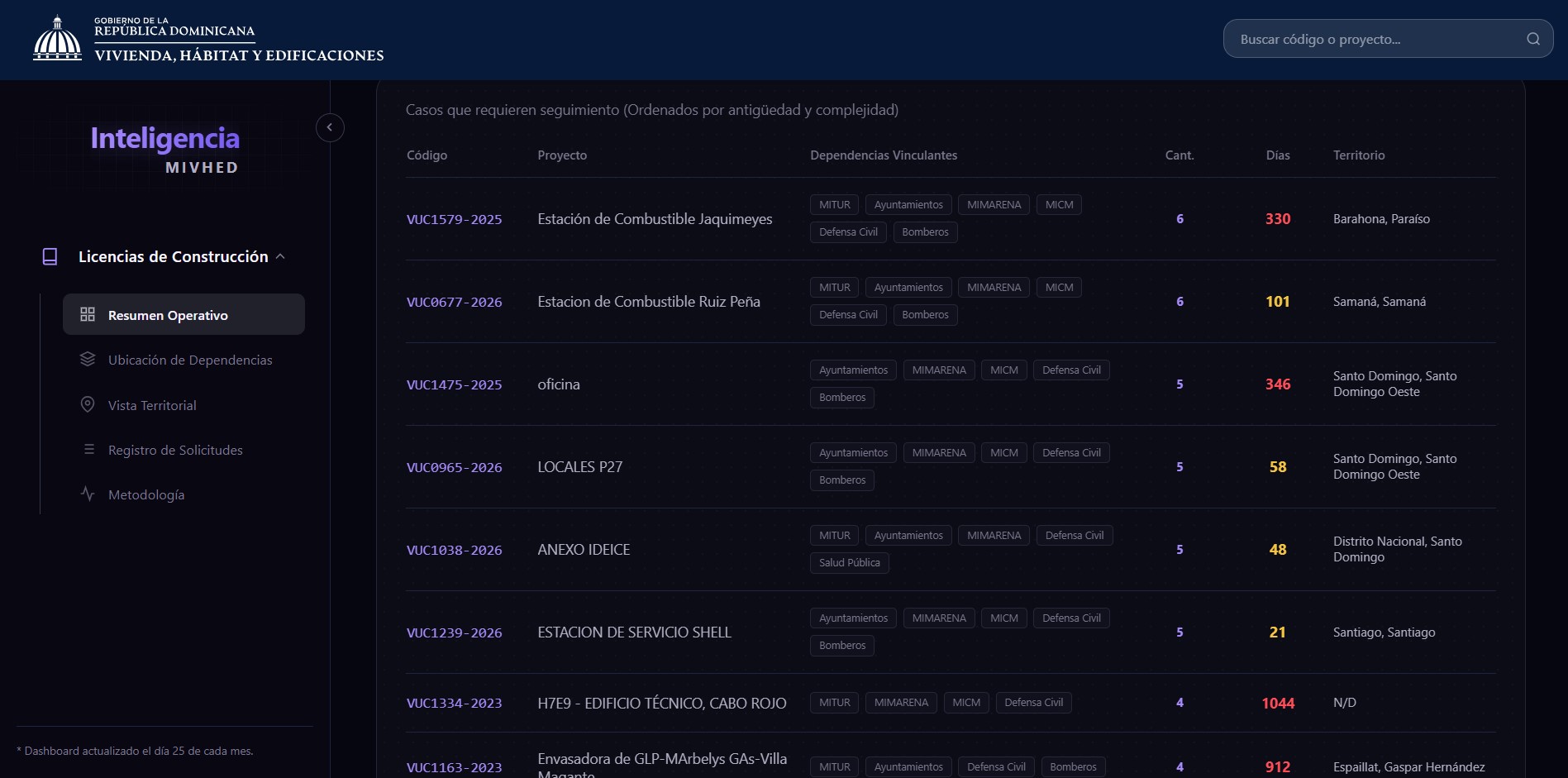

동일한 운영 요약 보고서 하단에는 경과 기간과 복잡성 순으로 정렬된 "후속 조치가 필요한 사례" 표가 있습니다. 각 행에는 프로젝트 코드, 프로젝트 이름, 관련 부서, 참여 기관 수, 경과 일수 및 지역이 표시됩니다.

추적 관찰이 필요한 환자 목록을 연령 순으로 정리한 표입니다.

이 정보를 얻으려면 프로젝트 이름이나 코드로 프로젝트를 검색하세요. 목록에 프로젝트가 있다면 가장 지연이 심한 사례 중 하나이므로 우선적으로 처리해야 합니다.

4. 프로젝트의 전체 세부 정보를 확인하는 방법

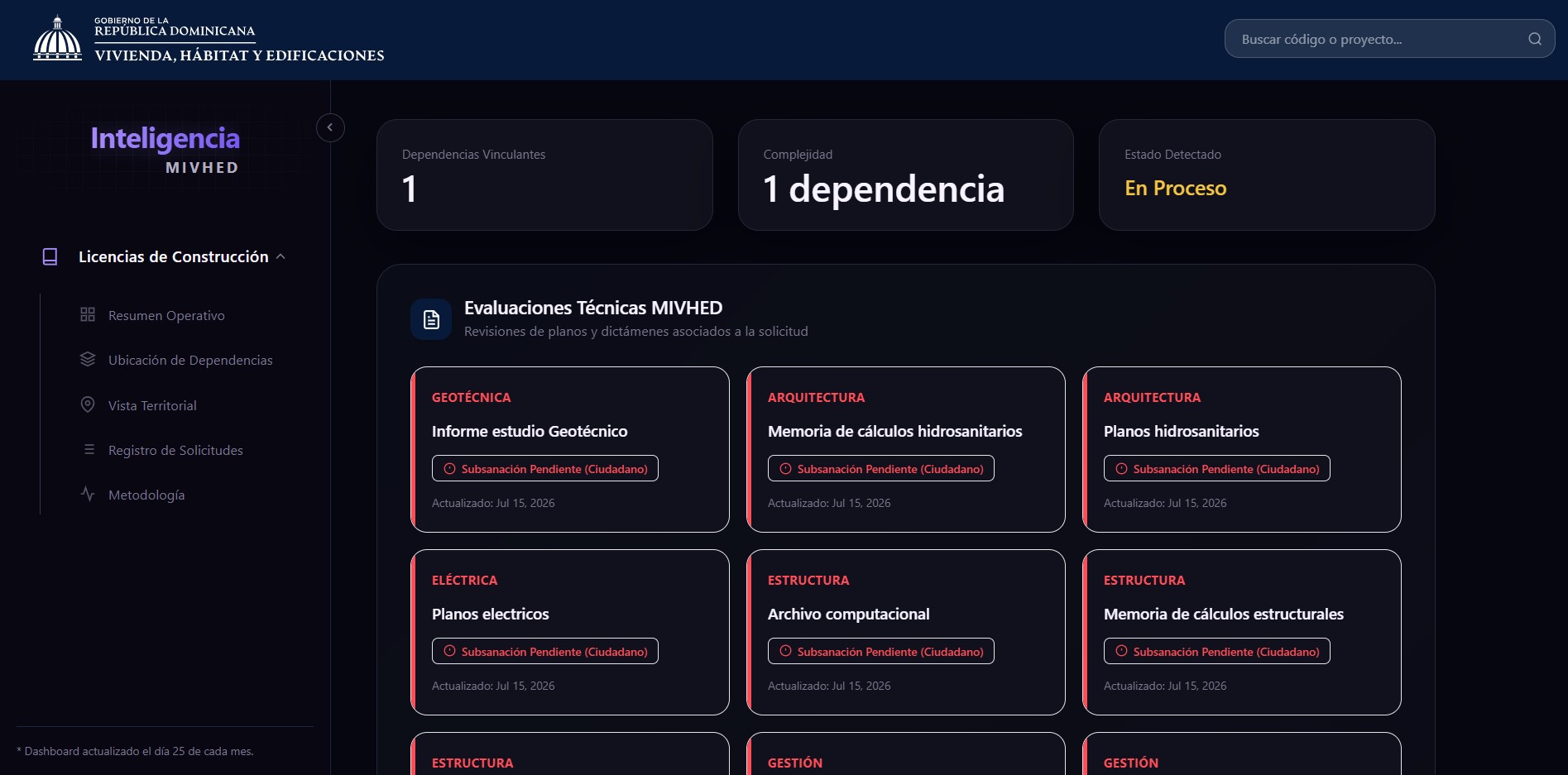

(추적표나 상단의 "코드 또는 프로젝트 검색" 검색창 등에서) 프로젝트를 클릭하면 코드, 입력 날짜, 위치, 경과 일수, 관련 부서 수, 상태(예: "진행 중")가 포함된 개별 기록이 열립니다. 그 아래에는 MIVHED 기술 평가 섹션이 있으며, 여기서는 각 필수 문서가 관리, 건축, 구조, 전기, 지반 공학 등 분야별로 분류되어 있고 신청자가 수정을 기다리고 있는지 또는 검토 중인지 표시됩니다.

MIVHED 기술 평가 결과를 분야별로 정리한 프로젝트 시트입니다.

"수정 대기 중(시민)"이라고 표시된 각 항목을 검토하십시오. 이러한 서류(설계도, 계산 보고서, 부동산 등기부 등)는 귀하의 제출이 필요한 서류이며, 제출되지 않으면 프로젝트가 진행되지 않습니다.

5. 의존 이력: 누가 언제 개입했는지

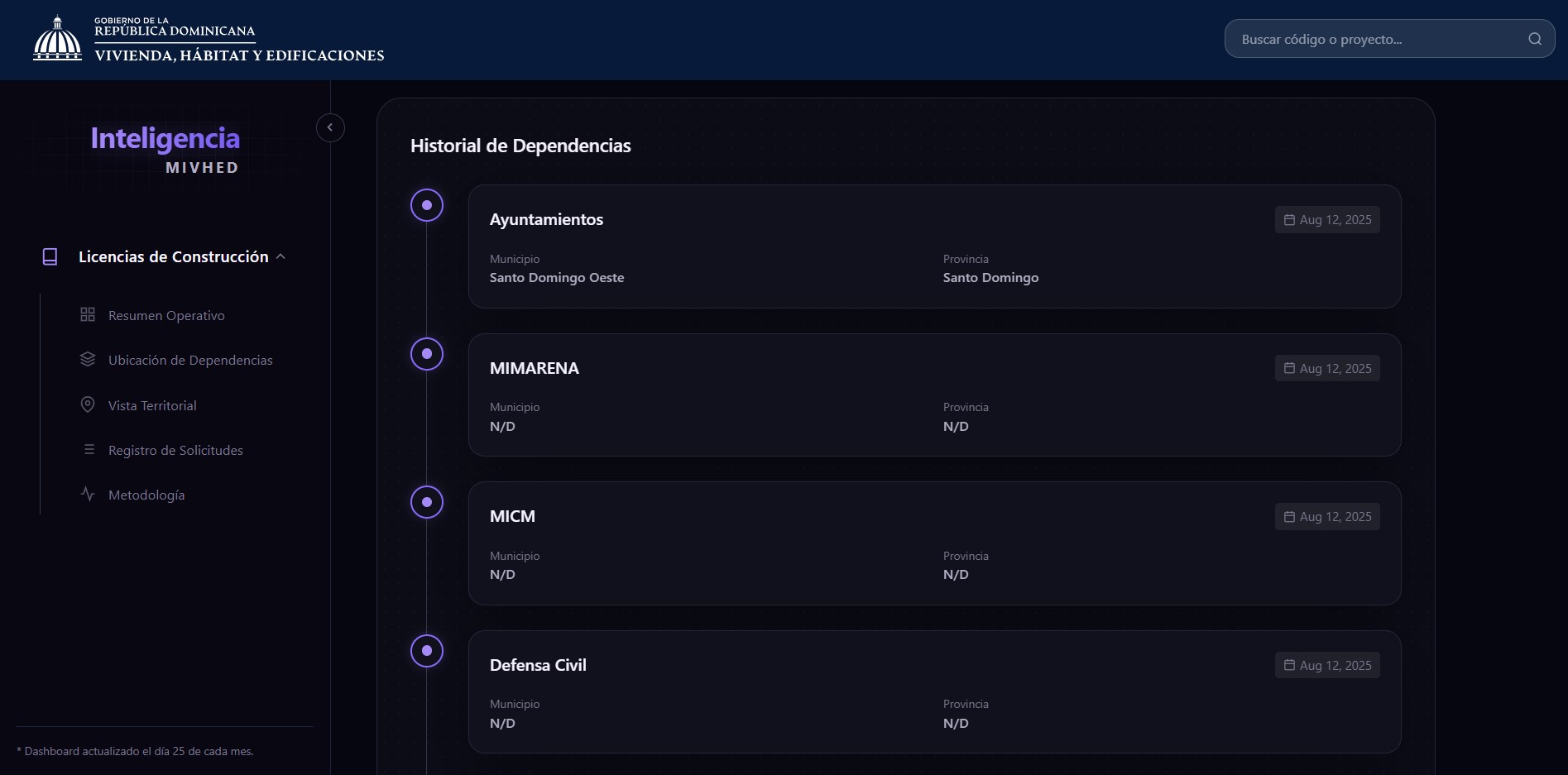

각 프로젝트 시트의 마지막에는 해당 사례에 참여를 등록한 기관(시청, MIMARENA, MICM, 민방위, 소방서)의 연대순 목록인 참여 이력이 있으며, 등록 시/군/도, 마지막 등록 날짜가 명시되어 있습니다.

종속성 이력: 프로젝트와 연결된 기관 및 최신 업데이트 기록.

만약 해당 기관에 최근 날짜가 없다면, 아마도 완전한 서류를 아직 받지 못했기 때문일 것입니다. 이런 경우에는 전화나 직접 방문을 통해 확인하는 것이 좋습니다.

6. 부서 위치: 어느 기관이 가장 많은 업무량을 담당하는가

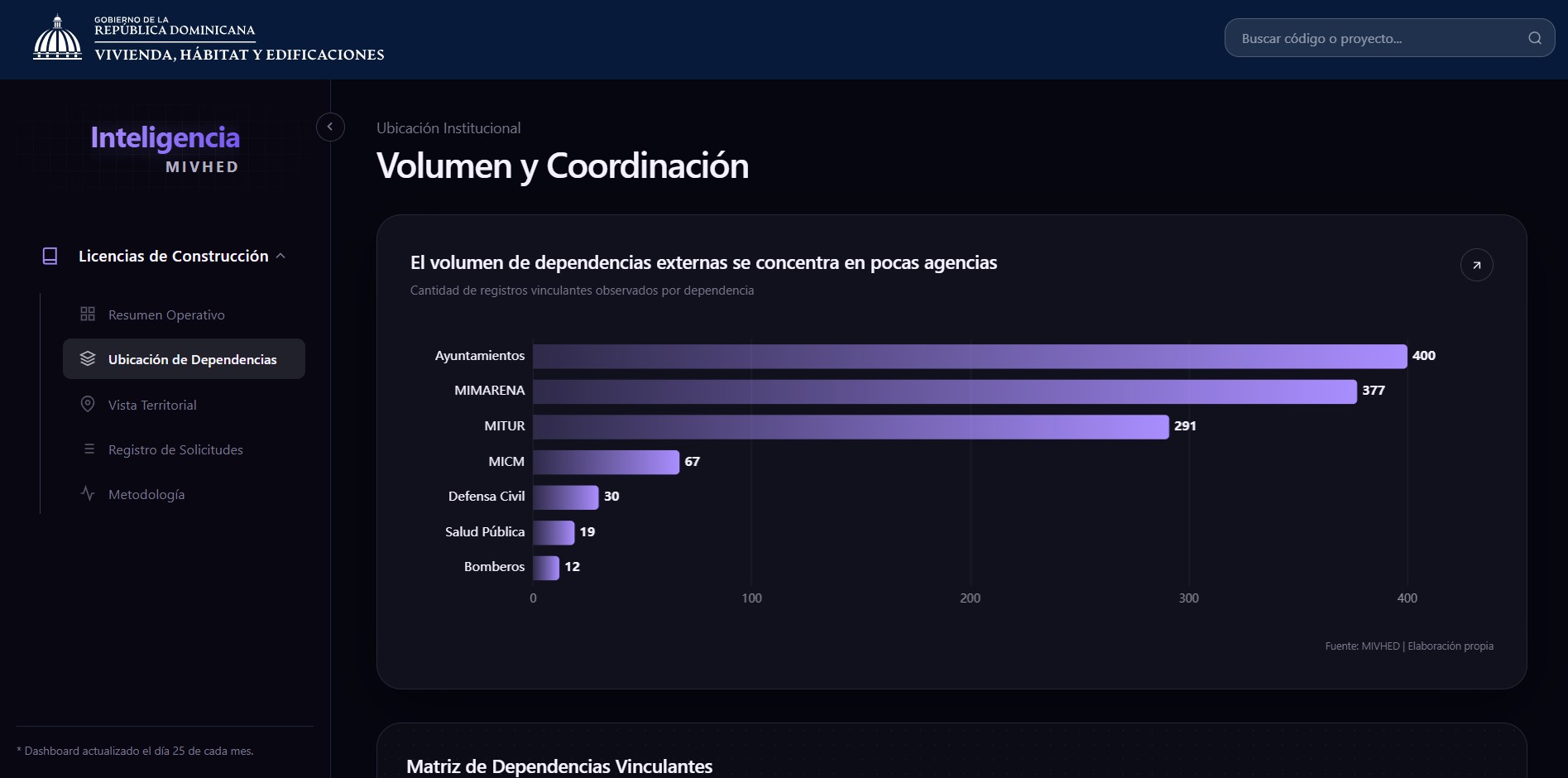

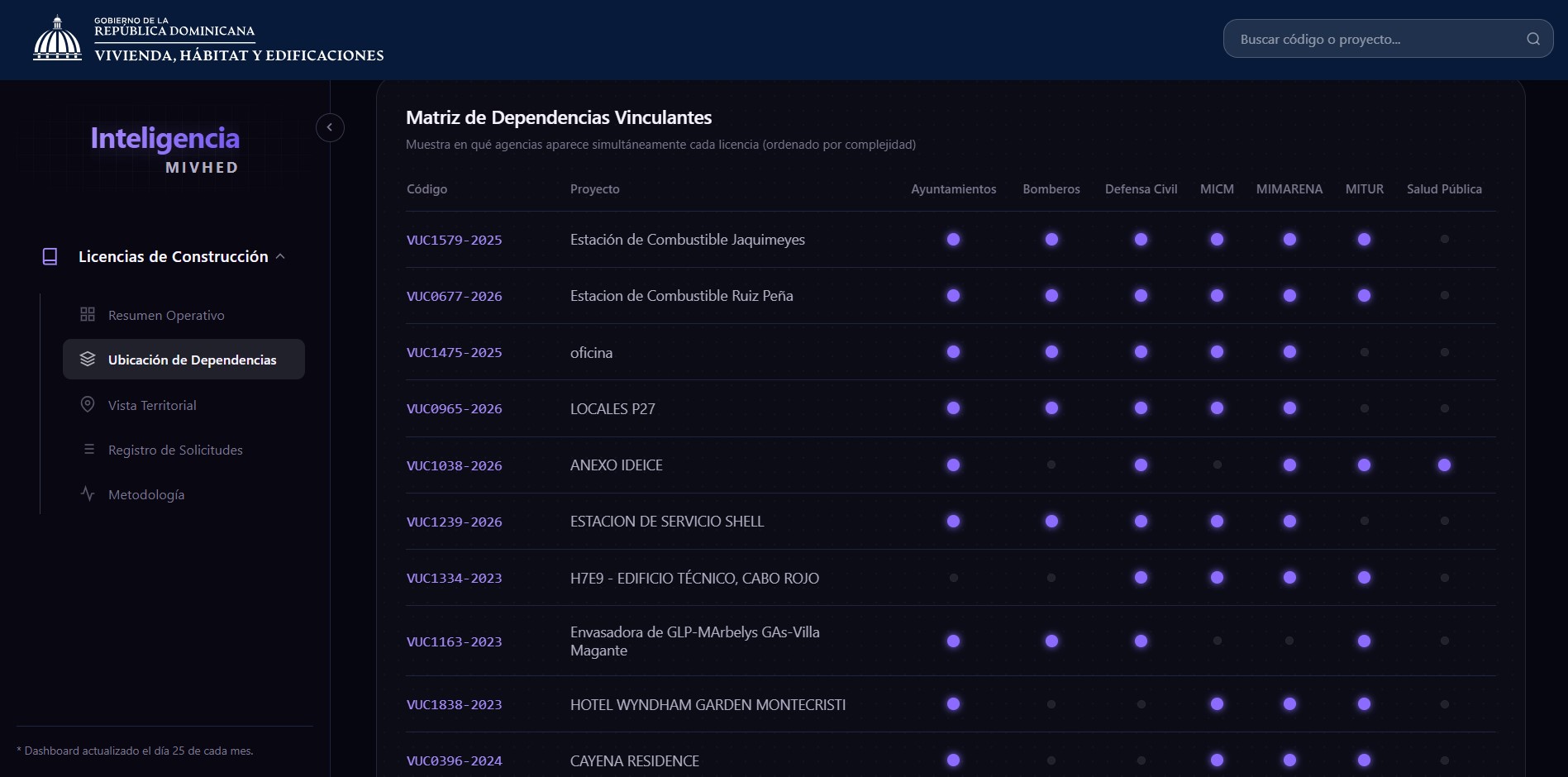

측면 메뉴의 "종속성 위치" 섹션에는 기관별(시청, MIMARENA, MITUR, MICM, 민방위, 공중보건, 소방서) 연계 기록 수를 보여주는 막대 그래프와 그 아래에 각 프로젝트와 관련된 기관을 상호 참조하는 연계 종속성 매트릭스가 표시됩니다.

분량 및 조정: 기관별 제본 기록 수.

프로젝트 간 연계성 매트릭스: 각 프로젝트에 참여하는 기관.

프로젝트 진행 상황은 가장 많은 사건을 처리하는 두 기관인 지방 의회 또는 MIMARENA에 달려 있을 수 있습니다. 따라서 이러한 경우 대기 시간이 길어질 수 있으므로 해당 기관에 직접 연락하는 것을 우선시해야 합니다.

7. 지역적 관점: 프로젝트가 집중된 지역

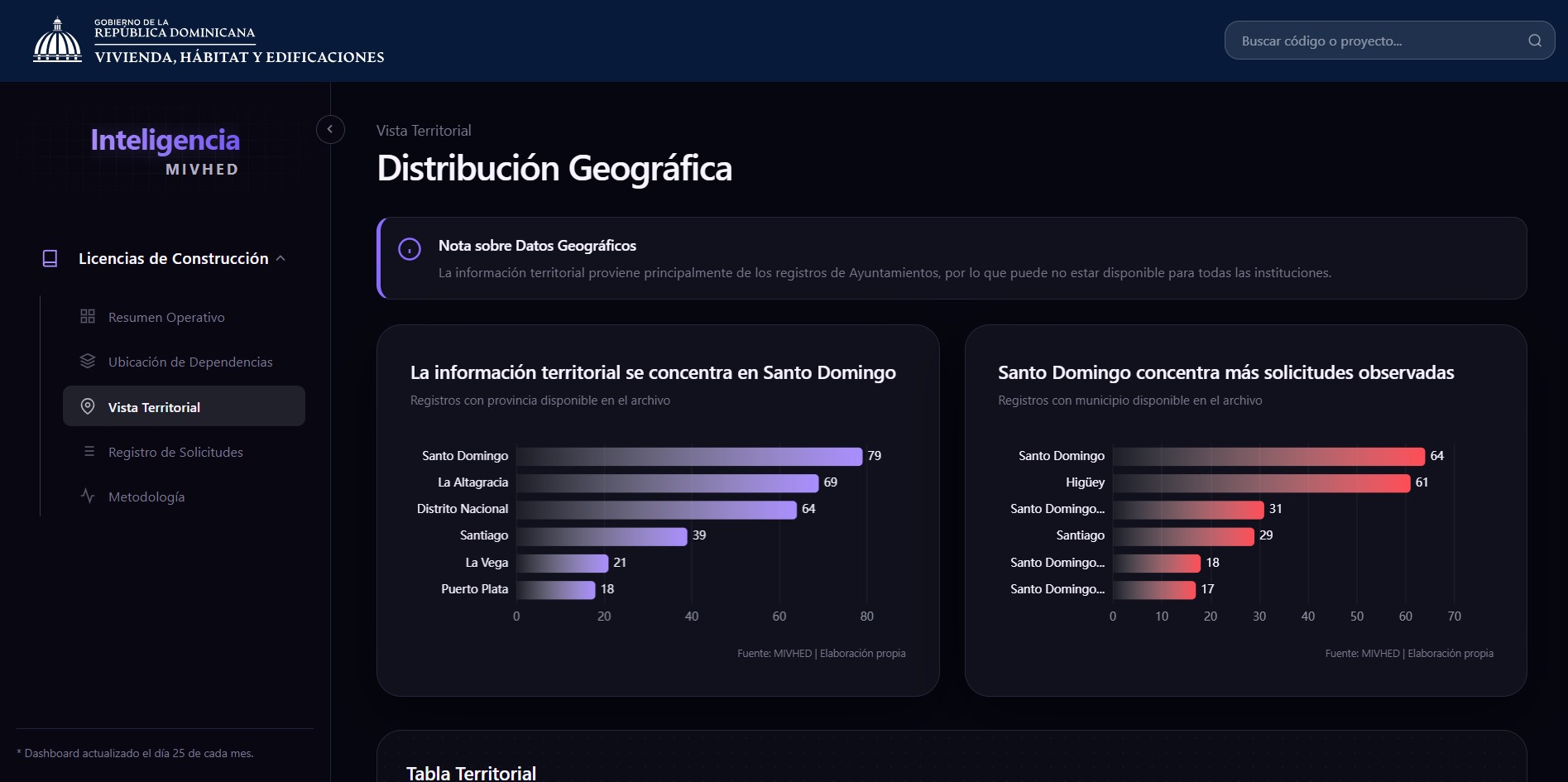

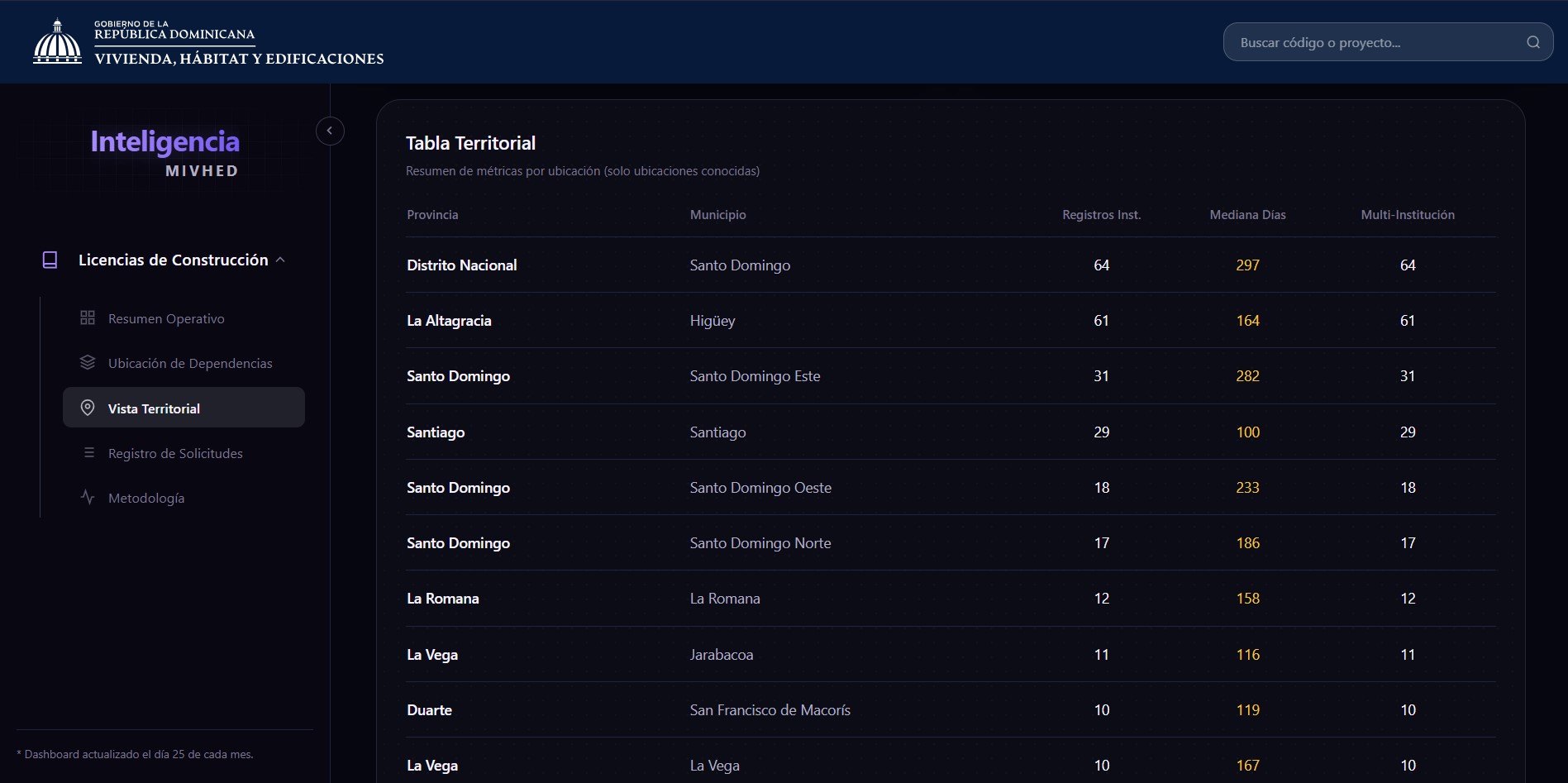

"지역별 보기" 섹션에서는 동일한 정보를 주 및 시 단위로 재구성하여 막대 그래프와 지역별 표를 제공하며, 이 표에는 지역별 기록 수, 평균 소요 기간, 다기관 프로젝트 수가 상호 참조되어 있습니다. 플랫폼은 이 데이터가 주로 시의 기록에서 가져온 것이므로 모든 기관에서 이용 가능한 것은 아니라고 명시합니다.

지리적 분포: 프로젝트가 주 및 시/군/구별로 집중되어 있음.

지역별 표: 지역별 평균 작업 일수 및 다기관 프로젝트 수.

거주 지역의 평균 휴무일 수를 다른 지역과 비교해 보세요. 만약 거주 지역의 평균 휴무일 수가 높다면 (일부는 500일을 초과하는 경우도 있음), 이는 해당 지역 전체에 걸쳐 나타나는 구조적인 문제이지 특정 지역에만 국한된 문제가 아닙니다.

8. 애플리케이션 등록: 검색, 필터링 및 다운로드

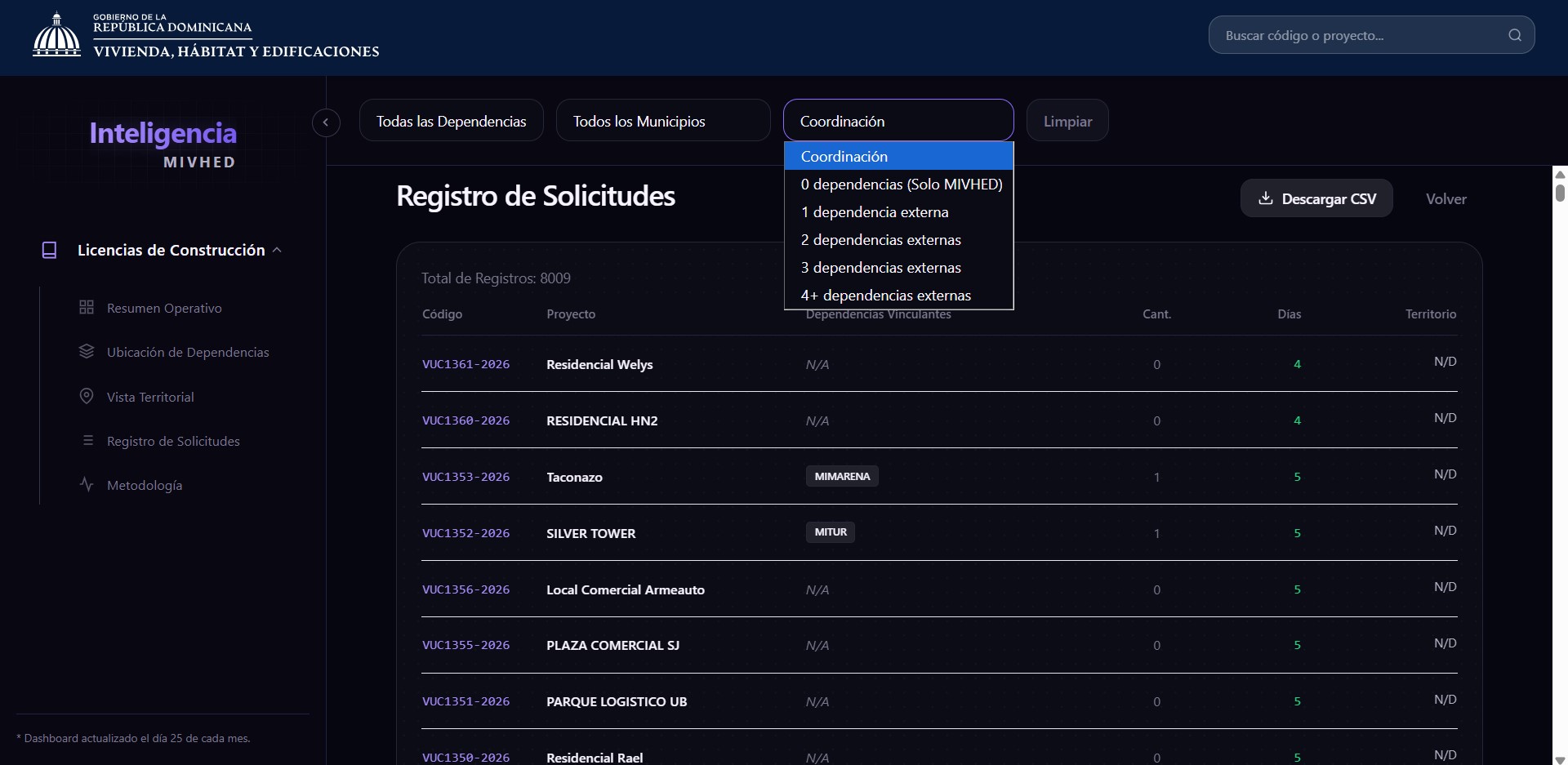

"신청서 등록" 섹션에서는 7,800개 이상의 등록된 프로젝트 전체 목록을 확인할 수 있으며, 부서, 지자체, 협력 수준("부서 없음, MIVHED만 해당"부터 "외부 부서 4개 이상 해당"까지)별로 필터링할 수 있습니다. 버튼을 클릭하면 전체 정보를 CSV 형식으로 다운로드할 수 있습니다.

애플리케이션 레지스트리: 7,800개 이상의 프로젝트가 포함된 전체 표와 CSV 다운로드 옵션을 제공합니다.

조정 필터: 외부 기관 참여 정도에 따라 프로젝트를 분류할 수 있습니다.

'조정' 필터를 사용하여 여러분의 프로젝트와 유사한 프로젝트를 빠르게 찾을 수 있으며, 프로젝트 관리자, 변호사 또는 권한 관리자와의 회의에 정보를 제시해야 하는 경우 'CSV 다운로드' 버튼을 사용하세요.

9. 방법론: 데이터 출처

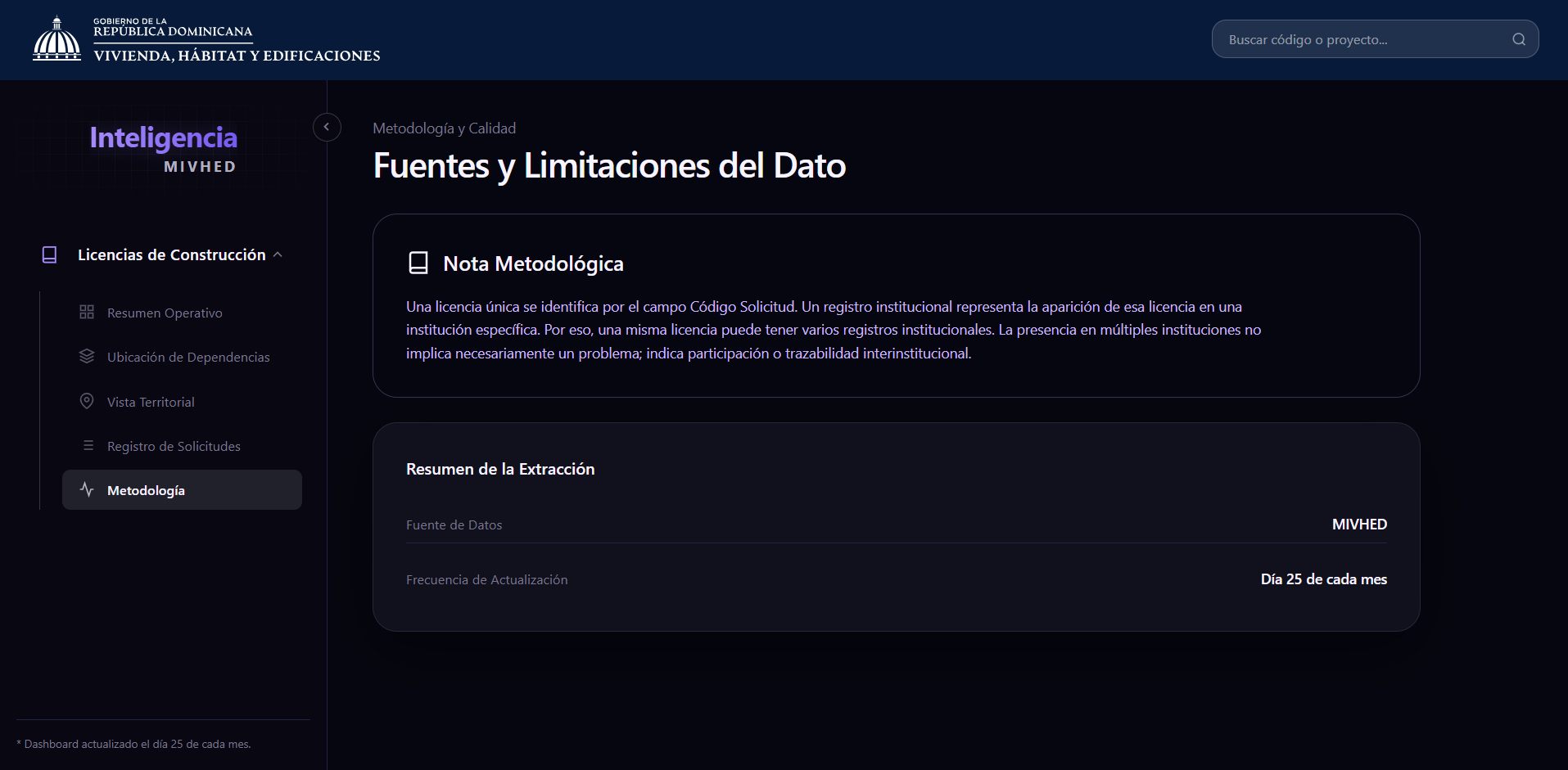

마지막 섹션인 "방법론"에서는 정보의 출처와 업데이트 빈도(MIVHED, 매월 25일)를 설명하고 중요한 사항을 명확히 합니다. 즉, 동일한 라이선스가 여러 기관에 기록될 수 있으며, 프로젝트가 여러 부서에 나타나는 것은 문제가 아니라 기관 간 추적 가능성을 반영하는 것입니다.

데이터 출처 및 한계: 데이터의 출처 및 업데이트 빈도에 대한 방법론적 고지.

이 경우 어떻게 해야 할까요? 프로젝트가 여러 기관에 게재된 이유에 대해 결론을 내리기 전에, 이 방법론적 참고 사항을 검토해 보세요. 대부분의 경우 이는 절차 중복이 아니라 시스템의 정상적인 작동 방식입니다.

10. 플랫폼을 해석할 때 흔히 저지르는 실수

  • "서비스 제공 일수"를 부당한 지연과 혼동하는 경우. 설명: 전체 중간값은 복잡한 프로젝트를 포함하기 때문에 약 680일입니다. 결과: 불필요한 불안감 조성. 이를 방지하는 방법: 항상 전국 평균이 아닌 해당 지자체 및 조정 수준의 중간값과 비교하십시오.
  • 기술 평가 검토 없이 지연에 대해 불만을 제기하는 경우. 결과적으로, 실제 문제는 본인 측의 서류 미비인데도 불구하고 기관에 답변을 요구하며 시간을 낭비하게 됩니다. 이를 방지하는 방법: 먼저 각 "수정 대기 중(시민)" 항목을 검토하십시오.
  • 조정 필터를 무시하면 어떻게 될까요? 결과적으로, 종속성이 4개 이상인 프로젝트와 종속성이 4개 이상인 프로젝트를 비교하게 되는데, 당연히 종속성이 4개 이상인 프로젝트는 시간이 더 오래 걸립니다. 이를 방지하려면 시간을 비교하기 전에 항상 조정 수준별로 필터링해야 합니다.
  • 부서에 날짜가 없는 것을 시스템 오류로 해석하는 경우. 결과적으로 존재하지 않는 오류를 보고하게 됩니다. 이를 방지하는 방법: 방법론 지침에 명시된 바와 같이 지역 데이터는 주로 지방 자치 단체에 의존한다는 점을 기억하십시오.
  • 상단 검색창에서 프로젝트 코드를 사용하지 마세요. 긴 표를 일일이 찾아보느라 시간을 낭비하게 됩니다. 이를 피하는 방법은 라이선스 코드(VUC####-AAAA 형식)를 적어두고 직접 검색하는 것입니다.
  • 마감일을 확인하지 않고 CSV 파일을 다운로드하면 이전 달의 데이터를 사용하게 됩니다. 이를 방지하려면 다운로드한 정보를 바탕으로 작업을 시작하기 전에 "대시보드는 매월 25일에 업데이트됩니다"라는 안내 문구를 반드시 확인하세요.

11. 사례 연구

몬테플라타 야마사 지역의 주유소 건설 프로젝트는 96일 전에 시작되었으며, 시청, MIMARENA(환경관리국), MICM(환경관리공사), 민방위, 소방서 등 5개 기관이 관여하고 있으며, 현재 "진행 중" 상태입니다. 해당 프로젝트 파일을 열어본 결과, 토지이용증명서, 지반조사보고서, 구조설계도 모두 "시민 의견 수렴 중(개정 대기 중)"으로 표시되어 있습니다.

소유자가 해야 할 일: 지연을 주장하기 전에 해당 세 가지 서류를 모아서 업로드하십시오. 시스템에서 즉각적인 책임이 소유자에게 있음을 보여주기 때문입니다.

프로젝트 관리자 또는 담당자의 책임은 무엇입니까? 종속성 이력에 가장 최근 기록으로 나타나는 몬테 플라타 시의회에 전화하여 실물 파일과 디지털 파일이 일치하는지 확인하는 것입니다.

플랫폼이 제공하는 메커니즘은 무엇인가요? 바인딩 종속성 매트릭스를 통해 동일 분야의 유사 프로젝트들이 비슷한 소요 시간을 보이는지 검증할 수 있으며, 이를 통해 일회성 지연과 제도적 패턴을 구분할 수 있습니다.

사건 상위 보고 시점: 미비 서류를 수정했음에도 불구하고 다음 달 마감일(25일차)까지 상태가 변경되지 않으면, 마지막 진행을 담당했던 부서에 서면으로 공식적인 업데이트를 요청하는 것이 적절합니다.

12. 자주 묻는 질문

회원가입 없이 프로젝트 진행 상황을 확인할 수 있나요? 네, MIVHED Intelligence 대시보드는 inteligencia.mivhed.gob.do에서 공개적으로 접속할 수 있습니다.

정보는 얼마나 자주 업데이트되나요? 방법론 섹션에 명시된 대로 매월 25일에 업데이트됩니다.

내 프로젝트가 여러 기관과 연결되어 있는 것처럼 보이는 이유는 무엇인가요? 작업 유형에 따라 관련 부서가 다르기 때문입니다. 플랫폼에서는 이것이 오류가 아니라 추적성을 위한 것이라고 설명합니다.

"수정 대기 중(시민)"이란 무엇을 의미합니까? 이는 특정 문서가 소유자 또는 그 대리인이 제출하거나 수정해야 효력이 발생한다는 것을 의미합니다.

프로젝트 정보를 모두 다운로드할 수 있나요? 네, "등록 신청" 페이지에서 "CSV 다운로드" 버튼을 클릭하고 필요한 필터를 적용하면 다운로드할 수 있습니다.

근속 일수가 과도하게 많다고 생각되면 어떻게 해야 하나요? 먼저, 불만을 제기하기 전에 "지역 보기"에서 해당 지자체 및 조정 수준의 평균과 비교해 보세요.

13. 프로젝트 진행 상황 추적을 위한 최종 체크리스트

  • 상단 검색창이나 요청 로그에서 코드로 제 프로젝트를 찾았습니다.
  • 프로젝트 시트에서 감지된 상태(진행 중 또는 기타)를 확인했습니다.
  • 저는 "수정 대기 중(시민)"으로 표시된 모든 항목과 저에게 해당하는 서류들을 확인했습니다.
  • 저는 부양가족 이력을 확인하여 어느 기관에 가장 최근 기록이 있는지 알아봤습니다.
  • 저는 Territorial View에서 제가 속한 지자체의 평균 근속 일수와 제 근속 일수를 비교해 보았습니다.
  • 저는 의사결정을 내리기 전에 대시보드 마감일(매달 25일)을 확인했습니다.
  • 상사나 변호사와 정보를 공유해야 할 경우를 대비해 CSV 파일을 다운로드했습니다.

  이 플랫폼의 새로운 점은 무엇인가요?

MIVHED Intelligence는 건축 허가 및 프로젝트 관련 기관(지자체, MIMARENA, MICM, 민방위, 소방서, 보건소, MITUR)의 통지 사항을 최초로 하나의 공개 대시보드에 통합하여 제공합니다. 이 시스템의 가장 큰 실질적인 장점은 건물주가 전화나 공식 서신 교환 없이도 다음 조치를 담당해야 할 주체가 자신인지, 아니면 다른 기관인지 파악할 수 있다는 점입니다.

결론

MIVHED Intelligence에 게시된 모든 파일 뒤에는 도미니카 공화국 건설 업계가 수년간 이야기해 온 내용이 담겨 있습니다. 여러 기관에 분산된 허가 시스템과, 경우에 따라 2년 이상 소요되는 처리 기간으로 인해 프로젝트 비용이 증가하고 투자가 위축되는 문제입니다. 이러한 도구들이 허가 시스템의 구조적 문제를 단독으로 해결하지는 못하지만, 구체적인 첫걸음이 될 수 있습니다. 최근까지 사실상 불투명했던 허가 절차에 대한 투명성을 확보하고, 각 기관이 합리적인 시간 내에 대응하도록 압력을 가하는 역할을 하기 때문입니다.

출처

저희 "투자자 가이드" 섹션을 살펴보시면 도움이 될 수 있을 것입니다

가장 독점적인 소식을 가장 먼저 받아보세요

스팟_이미지
후안 다비드 보테로 살세도
후안 다비드 보테로 살세도
비즈니스, 경제, 문화 분야를 전문으로 하는 미디어 매체에서 7년 이상 전략적 커뮤니케이션 및 콘텐츠 제작 경력을 쌓은 저널리스트 겸 편집자입니다. 콜롬비아와 도미니카 공화국에서 편집 프로젝트를 이끌었으며, 비즈니스 및 지속가능성 관련 콘텐츠 제작에도 참여했습니다. 비판적 사고, 명확한 편집 기준, 창의성이 그녀의 강점입니다.
관련 기사
광고 배너 코럴 골프 리조트 SIMA 2025
광고 스팟_이미지
광고스팟_이미지
